Von Heike Riedel 17.11.2016, 06:00

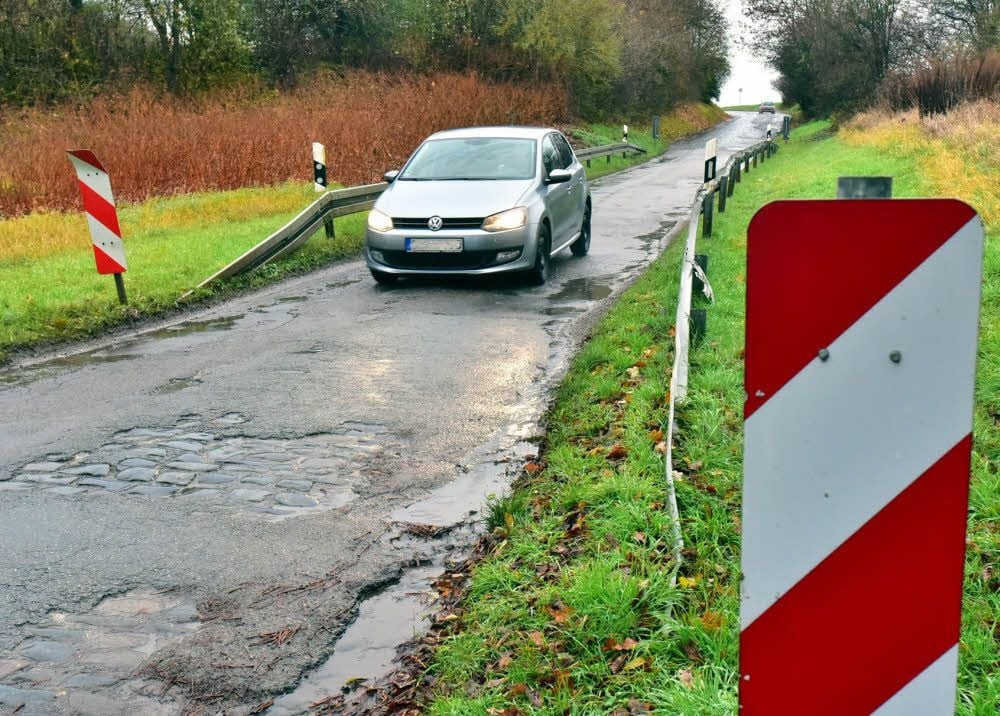

Eine schmale Schlaglochpiste in die Straße von Hohenmölsen in Richtung Lützen , auf den Neunbau wird senhsnüchtig gewartet.
Eine schmale Schlaglochpiste in die Straße von Hohenmölsen in Richtung Lützen , auf den Neunbau wird senhsnüchtig gewartet. Peter Lisker

Lützen - Wer schon auf die schnelle Verbindung von Hohenmölsen zur A38 wartet, dem wird nun noch ein bis zwei Jahre mehr Geduld abgefordert. Erst  2018 soll nun mit den Bauarbeiten an der neuen Straße entlang des zukünftigen Tagebaulochs in Richtung Lützen begonnen werden.  Dann allerdings gleich von beiden Seiten.

Der Abschnitt von Hohenmölsen bis Wuschlaub soll  bis Ende Oktober 2022 gebaut werden. Ihn muss die Mitteldeutsche Braunkohlegesellschaft (Mibrag) als Ersatz für die im Abbaufeld Domsen des Tagebaus  Profen verschwindende Kreisstraße errichten.
Vom anderen  Ende, dem zu Lützen gehörigen Teil, wo die neue Verbindung auf die Landesstraße 189 nach Lützen trifft, wird parallel bis Wuschlaub gebaut. Jetzt  soll von der Stadt Lützen dafür  der Fördermittelantrag beim Land gestellt werden, damit die Investitionsbank das Geld bereithält.

Grundsätzliche Fördermittelzusage gibt es bereits

Die grundsätzliche Fördermittelzusage gibt es bereits. Mit der Unterzeichnung von städtebaulichen Verträgen zwischen Mibrag und den beteiligten Kommunen Hohenmölsen und Lützen werden die letzten Voraussetzungen  geschaffen. Die Verträge sind   auch die Sicherheit dafür, dass die Straße gebaut wird.

Bis auf Kosten für den Erwerb von Grundstücken  sollen keine weiteren finanziellen Belastungen für Lützen zu erwarten sein, so betonte es Planer Frank Drehmann auf der jüngsten Sitzung des Bau- und Vergabeausschusses von Lützen. Trotz des nach hinten verschobenen Baubeginns werde das Bauvorhaben aber bereits vorbereitet, führte Drehmann aus. So zunächst mit der Erfüllung von Forderungen des Landschafts- und Naturschutzes, denn die Straße führt durch ein Landschaftsschutzgebiet.

Nistkästen für Höhlenbrüter angebracht

Demnächst werden Nistkästen für Höhlenbrüter angebracht und Feldhecken gepflanzt. Bis Ende des Sommers 2017  werden geschützte Tierarten,  unter anderem Eidechsen, umgesetzt. Die Archäologen untersuchen  weitere Flächen.

Der Planer wies  Befürchtungen zurück, dass über die neue Straße eine bisher nicht berücksichtigte zusätzliche Verkehrsbelastung für die Dörfer zu erwarten sei, weil darüber die Transporte zu einer geplanten umstrittenen Mineralstoffdeponie liefen. Für die seien laut Planfeststellungsbeschluss andere zu Hohenmölsen gehörige Straßen vorgesehen, sagte er. Der Bau der Deponie hat jetzt noch einmal massive Proteste von Pegauer Seite und dem BUND (Bund für Umwelt- und Naturschutz Deutschland) hervorgebracht, aus denen sich bisher sowohl Lützen wie auch Hohenmölsen heraushalten.

Erschließung des Kohleabbaufeldes Domsen

Das Straßenbauverfahren geht  einher mit den Vorbereitungen für die Erschließung des Kohleabbaufeldes Domsen. Auch die ist zeitlich  nach hinten gerückt, weil die Mibrag  für die nächsten zwei, drei Jahre noch ausreichend Kohle für ihre Kunden aus dem Schwerzauer Loch fördern kann. Der Abbau der ersten Kohle im Domsener Gebiet ist erst   Ende 2018/Anfang 2019  zu erwarten. Der Hauptbetriebsplan des Unternehmens für den Zeitraum vom 1. April 2017 bis 31. März 2019 wie er jetzt den angrenzenden Kommunen zur Stellungnahme vorliegt, wurde der wirtschaftlichen Situation der Mibrag angepasst. Als Einwand wurde im Bau- und Vergabeausschuss von Lützen nur vorgetragen,  dass die Einleitmengen für den Grunaubach erhöht werden müssten, um das Gewässer zu erhalten.

Der erste Bagger für den Tagebau rollt laut Plan  im Mai 2017 an. Dann aber ist erst einmal Oberfläche abzutragen.  Ab Juni 2017 geht es mit weiterer Technik  zum ersten Tiefschnitt über. Der sogenannte zweite Schnitt in dem Gebiet in Richtung der Ortslagen Tornau und Wuschlaub wird Anfang 2019 angesetzt. Im Bereich der ehemaligen Ortslagen Bösau, Grunau und Großgrimma  laufen 2017/18 noch die Arbeiten zur Freimachung der zukünftigen Tagebauflächen. (mz)
